ガルバリウム鋼板とサイディングに分かれている外壁ですが、お客様と色々相談の後サイディング部のみ行う事にしました。ガルバリウム外壁って丈夫なんですよね。
東京都府中市 戸建住宅 工事工程

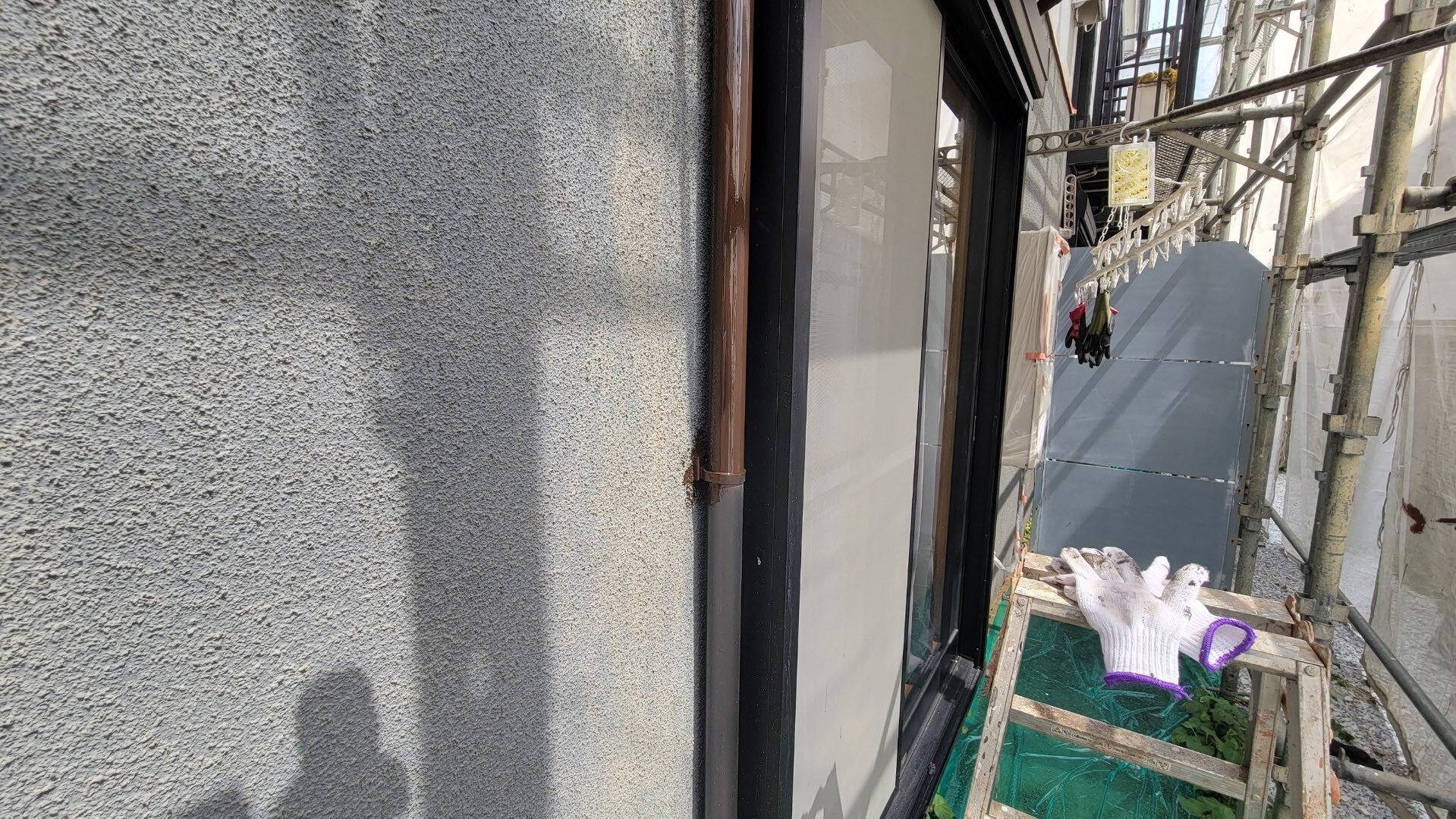

1日目 足場組
作業者は4tトラックで煽りを両方倒して作業するので道路の幅をとってしまうため少し先は行き止まりなため近隣の方の許可を10日ほど前に挨拶し許可をいただきました、全面ではないので約3時間ほどで完了しました。
2日目 高圧洗浄
水が内部に入らないように先行養生してから開始です、乾燥のため完了後撤収しました。
3日目 下地処理
シーリングの撤去打ち替え、軒天のパテ処理をしましたがシーリングの撤去うはやってみないとわからず今回のは元がウレタンで背面にバックアップ材があり取りづらくバックアップが部分的に取れてしまったのでボンドブレーカーなどで三面接着しないように注意が必要でした、見えない部分はとても重要で写真を撮ってお客様にも施工説明をしました。
4日目 シーリング工事
昨日撤去した部分のシーリングの打設です、次の日が日曜日なので乾燥させたいのでシーリングの打設後はできるところを養生し、窓は月曜日に塞ぐようにしておきます。日曜日に洗濯物が干せるようにと窓を開けたいでしょうからね。
5日目 シーラー 中塗り
今回の工事は1人か2人で無理な工程にならないようにして、他工事とも同時に行っています。乾燥不十分が後々不具合が出やすいです。
中塗り途中まで行い本日は完了
6日目 中塗り 上塗り
塗装を面で進めていき養生は半硬化時に撤去していきます。
養生は撤去するタイミングが結構重要です。
7日目 片付け清掃
工事的に5日で終わりますけど品質を確実に確保するために他の現場と掛け持ちで無理な施行にならないように注意しました。
8日目 足場解体
近隣の方のご協力もあり無事完了しました。
塗装する部分としないガルバリウム鋼板部分で塗装する部分は少ないですけど、うまく工程管理や人数調整する事で納得いく工事ができました、最後に今後の何かあったら対応するので工事の記録や写真と共にお客様説明をして完了となりました。
