2世帯住宅
築15年
外壁屋根外部全体塗装工事
東京都国分寺市 2世帯住宅 工事工程
1日目 足場組
4面敷地が広く制約が少ない戸建です、2世帯なんですけど半日かからずに足場組完了、狭小や入り込んでいない場合足場も早いです。屋根塗装のために軒先アンチもサービスで組んでくれました。
2日目 洗浄作業
雨だったので半日ですが、屋根から樋から軒天外壁、ベランダ床やサッシ周りとにかく普段できない外部の汚れは全て洗浄します。
ここは塗装しないからしないという事はしません、工事完了時には綺麗な状態で引き渡したいですから!!!
3日目 シーリング撤去、養生
雨が多い、、、ので、現場がふたつに分かれてしまったので私も全力で現場作業してます、なんというか下積みが長かったせいか私はこういう仕事早いんです。細かいとこや汚いとこ狭いとことか気にしないのでそういったとこからやるのが身に染みてます。

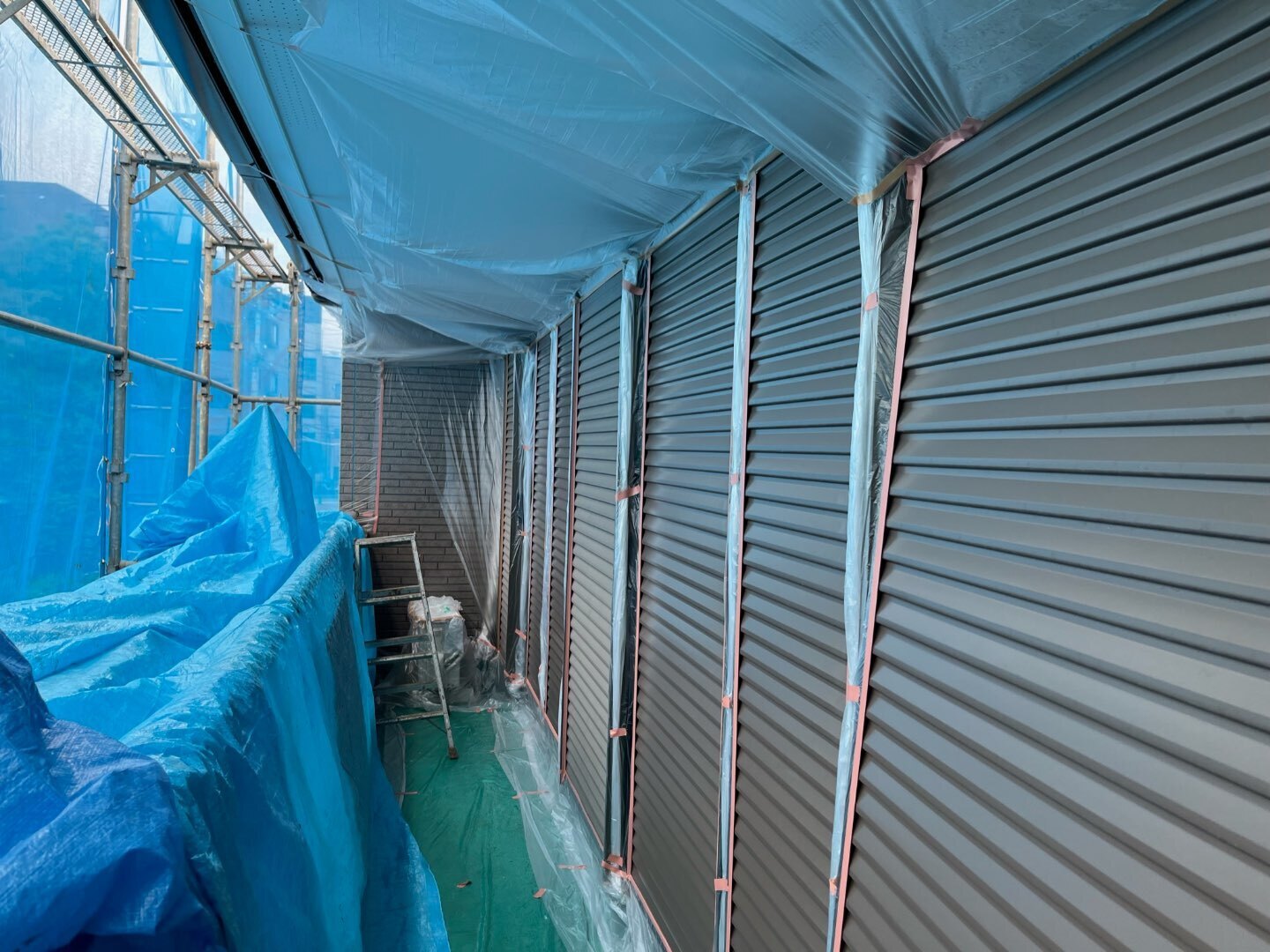

4日目 養生、軒天や破風、樋などの先行作業
刷毛作業は主に自分でやって後からローラー作戦です、間に合わなければ自分でもローラーしています。最近の塗料は乾燥が早いので引き離すと後が残ってしまうんです。
5日目 軒天などの上塗り 屋根下塗り
昨日と同じように刷毛でダメ込みにでのローラー作戦です笑
外壁がクリヤーなのでキッチリ汚さないように作業しています、直しが1番無駄無な時間なんです。それがないようにしています!
6日目 外壁下塗り 屋根中塗り
クリヤーなのもありますけど、各自ハケとローラー持って責任が大事なので範囲分けして時間かかってもいいから丁寧な施工をするようにしています、個人差は経験などからどうしようもないからです。大事なのは施工品質です。
屋根の中塗りは重ね目が埋まらないように注意して行っています、塗装後数年経ってから徐々に雨漏りとなってしまう要因になってしまう事が稀にあるためです。
7日目 外壁2面上塗り
職人体調不良で休みだったので割り切って2面仕上げ塗装して養生まで撤去、中途半端な施行にならないよう養生撤去できる範囲までとしています。
8日目 外壁残り2面下塗り 雨戸塗装 シーリング工事
ベランダを優先的に行うため、ベランダ内の雨戸やシーリングは先行しています。シーリングは後うちでオートンイクシードを使用しています。
9日目 外壁2面上塗り 屋根上塗り 雨戸塗装
残りの外壁塗装完了し養生撤去、天気も良く屋根上塗り完了、残りの雨戸も完了となりました。
10日目 付帯部上塗り シーリング部養生
オートンイクシードは後うちで行いますが、通常のシーリングよりも柔らかいためテープはしっかりと貼る必要があるので時間はかかります。
11日目 シーリング工事
オートンイクシードは色が豊富です、その為不足した場合納期が3日程度かかってしまいます。
少し不足してしまったので後日残りを行うこととなりました。外壁にあったものを選ぶので他の住宅では使用する機会がないのでどうしても少なめに最初は頼んでしまいます。乾燥までに時間がかかるのもオートンイクシードの特徴ですが超耐候性能が魅力なので後うちの場合は使用しています。
12日目 清掃まとめ
一部シーリングが残っていますが、その他の部分を完了させるために上から隅々まで確認。最後は作業に余裕を持っていますので14時に完了。
13日目 シーリング残り
14日目 足場解体
今回は敷地も広く通行の妨げなどもないので開始と完了時のみの立ち会いでした。
天候もあり、工期もかかりますが仕上がりには満足できました。
クリヤー塗装は寿命も長いのでおすすめです。
最近では塗料の耐用年数も長いのでシーリングの耐用年数も同等品を使用しています。
